装配工位上一台营运货车底盘旁立着尚未接线的车载终端与一叠检验单

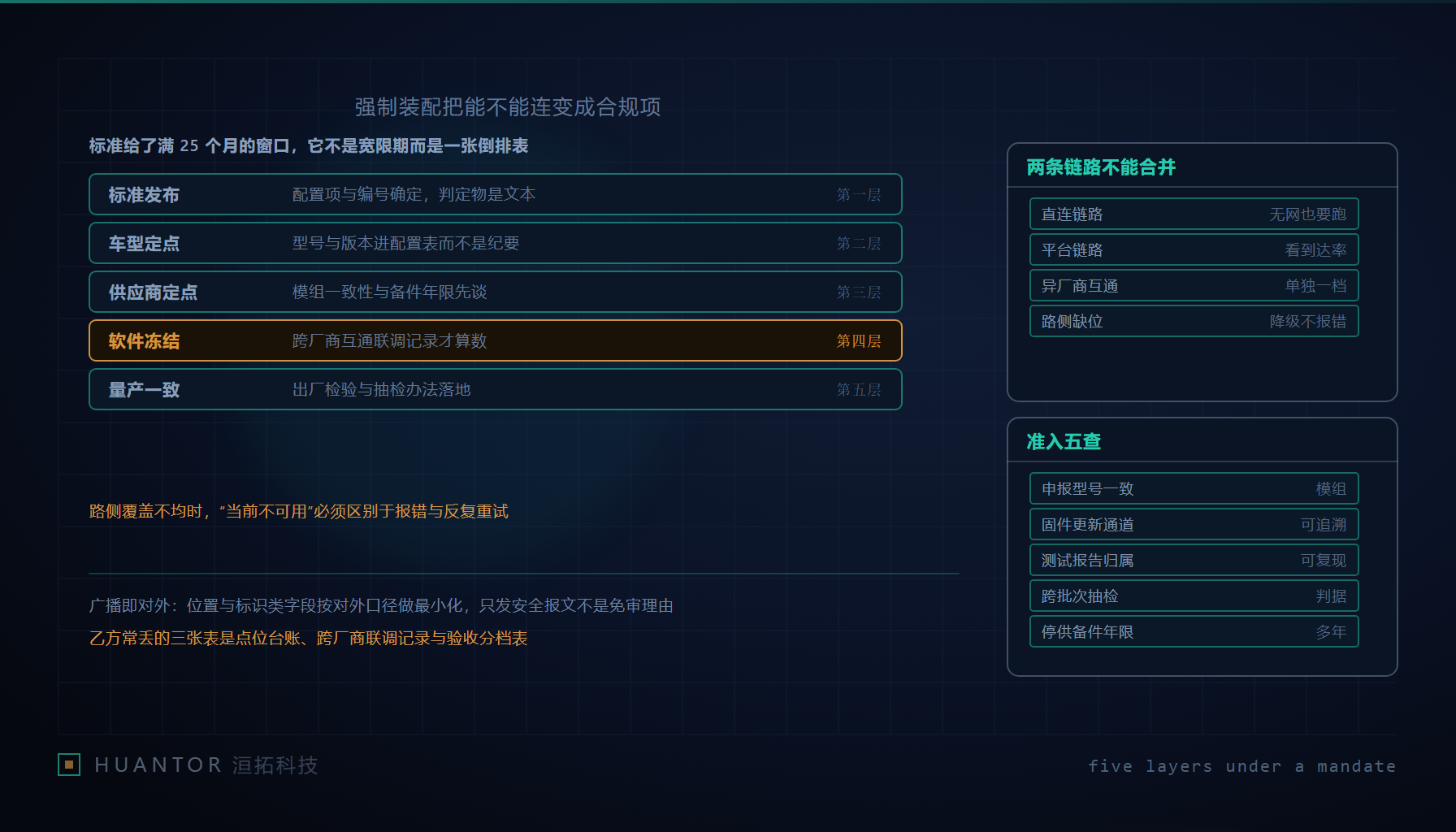

一、把“必须装”读成一张倒排的五层排程表

强制装配这件事对交付的影响,不在要不要装,而在什么时候必须能装出一致的货。公开报道给出的事实关系是:相关部门已启动车辆安装 C-V2X(蜂窝车联网)的强制性标准制定工作,工作组已经成立,有几十家单位参与,参与方包括整车厂、通信运营商与科研院所,营运车辆被率先纳入强制安装要求。由交通运输部公路科学研究所承担的国家标准《营运车辆运营安全技术和管理要求》,计划编号 20254333-Q-348,其征求意见稿首次把 LTE-V2X 直连通信车载信息交互系统列为营运车辆的强制配置项目;按草案表述,标准实施满 25 个月后,国内新增的营运客车、货车与牵引列车必须出厂搭载 LTE-V2X 直连车载交互终端,技术要求符合 GB/T 45315。上面这段里的时间跨度与两个编号都取自公开报道和征求意见稿,本文只用来交代事实关系,不是本篇的判断依据。

从技术构成看,C-V2X 分基于 LTE 的 LTE-V2X 与基于 5G 新空口的 NR-V2X 两个阶段,对应车辆与车辆、车辆与基础设施、车辆与行人、车辆与网络四类通信。已有行业规划提出推动该制式在城市交叉口、高速公路等区域覆盖,并提升车端直连通信能力的渗透率;也有受访从业者认为这一轮强制标准的范围可能从营运车辆进一步扩到乘用车,这是受访者观点,本文按未确定事项处理。

容易被读错的正是那段时间。满 25 个月后出厂就要带终端,不等于有整段时间可以慢慢准备,因为整车从定点到量产一致性本来就要走完一整轮开发,把一个新增长期件塞进这一轮,真正可用的窗口比日历跨度短得多。所以这段过渡期应该被翻译成五层倒排,而不是当成一个交付节点。五层的顺序是标准正式发布、车型定点与配置冻结、供应商定点与模具及产线准备、软件冻结与互通联调、量产一致性与出厂检验。

每一层交出的是判定物,不是动作。判定物的含义是这件事能在评审会上出示一件具体的东西。第一层的判定物是发布文本本身,要求该配置项在文本里以“必须”而不是“宜”写入,并且能看到实施节点与所引技术要求的编号。第二层的判定物是配置表里这一项有型号与版本,还挂在待定栏里的配置项说明定点没有完成。第三层的判定物是定点协议连同工装与产线就绪记录,以及终端在数模上的安装点位与干涉检查结论。第四层的判定物是跨厂商互通联调记录,本厂设备自联自通不能算数。第五层的判定物是出厂检验规程与批次抽检记录,检验项要一条一条对应回标准条款。

层 判定物 责任方 最晚完成时刻的表述方式
标准正式发布 发布文本中该项以“必须”写入,且实施节点与被引技术要求编号可查 归口单位与工作组 以发布文本为零点,其余各层写成距零点不少于若干周
车型定点与配置冻结 配置表内该件有型号与版本,选装关系已编码 整车产品规划与采购定点 由车型量产节点向前扣减,扣减值写进开发计划
供应商定点与产线准备 定点协议、工装与产线就绪记录、安装点位干涉检查结论 采购、工艺与车身工程师 不早于软件冻结层,且留出模具变更周期
软件冻结与互通联调 跨厂商互通联调记录,含对端厂商、版本与结论 电子电气与软件团队 早于出厂检验规程定稿
量产一致性与出厂检验 检验规程与批次抽检记录,检验项对应到标准条款 质量与制造 落在强制节点之前的末次工艺变更窗口

二、直连链路与网络链路不能合并成一条验证

强制配置项写的是车载信息交互系统,实际是两条链路:终端对终端的直连通信,以及终端到平台的网络通信。这两条的验证方法不同,合并成一条联通性测试通过,验收结论就站不住。

直连链路要分三种场景跑。无网络覆盖的路段,用来排除其实是从网络侧拿到对端信息这一类假通过;路侧设备缺位的路段,用来看缺少协作方时本端的真实行为;异厂商设备互通,即本车终端与另一家厂商的车载或路侧设备收发报文。三种场景各给结论,任一项没跑完,验收单上就不该出现互通验证通过的字样。

网络链路要看两件不同的事:接入可用性,即终端能否连上并保持在网;消息到达率,即连上之后报文有多少在预算时延内到达。把两者合成一个在线率会掩盖典型故障,因为弱覆盖下的真实表现往往是连接还在、报文成片丢。

为什么只在实验室打通一条链路就会在现场失效?实验室里对端只有一台、版本已知、时延预算不受路侧负载影响,也不会收到异厂商设备发来的边界报文。现场这四件事同时存在,任意一件不满足,就能让那条在实验室里通过的链路变得不可用。我们的做法是把验收单上的联通性一项拆成上述场景项,每项附实测记录与样本量,缺记录的场景标为未覆盖而不是通过。

三、路侧覆盖不均衡时,降级要分档

覆盖不会一次到位,规划是往城市交叉口和高速公路推进,这意味着同一路段上对端设备存在与不存在会长期混着出现。终端在对面不存在的时候,正确表现是这项能力当前不可用,而不是报错或者反复重试。

档位建议分四档:对端存在且报文完整;对端不存在;对端存在但报文残缺或超出时延预算;本端自检失败。四档的处置手段不同,前两档不需要派单,第三档要计入点位质量数据,只有第四档才走检修流程。

这一条要落成三份规范。状态提示规范规定哪一档显示什么措辞,驾驶室内不该出现系统故障这类没有指向的词。日志规范规定档位、点位标识、时间戳与报文计数分别写到哪个字段,以便事后能按点位聚合。用户沟通规范统一对车队客户、驾驶员与维保三方的说法,避免同一状态在三个渠道被描述成三件事。

误报故障之所以危险,是因为它会反过来毁掉运维数据。反复重试和虚假告警灌满工单之后,真实故障被淹没在噪声里;车队按工单考核驾驶员与供应商,长期误报会让所有人学会忽略提示;覆盖不足被记成产品质量问题,后续做点位补建时反而拿不到可信依据。

四、供应商准入的五个核查项

准入核查要写五项,每项都得有可出示的凭据,否则招标阶段这五项一定会被“有证书”三个字代替。

  • 模组型号与整机申报型号的一致性:收样后按实物丝印与内部配置读取结果比对申报值,不采信文档里的自我声明。
  • 固件更新通道与可追溯批次:写清更新由谁推送、能否回退、批次与固件版本能否对应到具体车辆,缺这一条时现场问题无法定位到受影响车辆范围。
  • 第三方测试报告的归属与可复现性:核对报告的委托方、样品来源、测试环境描述与本项目送样配置是否同一回事,报告归属不符时证书效力要重估。
  • 跨批次一致性抽检办法:抽检频次、样本抽取方式与合格判据写进合同,而不是留到质量协议里再谈。
  • 停供后的备件与维保年限:营运车辆的使用周期长于终端供应商的供货承诺,停供后的备件供应年限与维保责任要在定点时锁定。
核查项 招标阶段要对方交的东西 只写“有证书”会漏掉的后果
型号一致性 实物丝印照片与配置读取记录 量产后悄悄换模组,认证与实际产品脱节
固件通道与批次 更新机制说明与批次追溯样例 现场问题无法圈定受影响车辆
第三方报告归属 报告原件、委托方与样品描述 报告对应的不是本项目配置,结论不可用
跨批次抽检 抽检办法与判据条款 批次波动只能靠投诉发现
备件与维保年限 备件承诺函与年限条款 停供后车辆合规状态无解

五、数据面要单独审:广播即对外

车端直连通信的机制决定了它在往外发东西,位置与标识类信息在无线覆盖范围内可被任何同制式设备收到。所以字段审查的口径应当是广播即对外:凡是发出去的字段,一律按对外发布处理做最小化,而不是按内部接口的宽松标准。

只发安全报文这句话不能作为免审理由。安全类报文里仍然带位置、运动状态与某种形式的标识;只要标识稳定不变,单条报文看似不含个人信息,连续接收之后仍能关联出一条轨迹。这类风险不是靠报文字段名称的合规来消除的,而要靠标识的可变性、发送频次与字段集合来控制。

字段级审查要落在一张具体的表上,列建议是:字段名、本次通信是否必须、所含标识的可关联程度、最小化后的取值方式、本地保留期限、变更审批人。这张表要进变更流程,新增字段走评审,删字段同样要走,因为下游展示与统计可能已经在依赖它。把这张表建起来的项目,后面回答监管问询和客户质疑时不需要重新翻代码。

六、乙方视角:最容易丢的三张表

在这类强制装配加路侧配套的项目里,做工业软件与云服务的团队最常丢的三张表是路侧点位台账(含每个点位的在离线状态与归属方)、跨厂商互通联调记录(记清哪一次联调对的是哪一家设备、什么版本、结论是什么)和验收分档表(哪些点位具备完整能力、哪些只具备部分能力、哪些完全不具备)。

缺任何一张,就没法解释同一车型在甲城能用、在乙城不能用这件事。三张表齐全时答案会直接落在数据上,例如乙城是点位覆盖不足,或者对端固件版本不一致;三张表缺位时,同一问题会被写成产品缺陷,返场检修与固件回滚一起上,成本远高于补台账的工时。

洹拓在这一类项目里把三张表当作交付物本身,而不是上线之后的整理项:点位台账从路侧设备登记接口取数,不靠人工抄录;互通联调记录绑定用例编号与实测时长;分档表随点位状态变化滚动更新,并作为对客户出报告的底稿。过渡期里客户真正需要交付的不是一台能连的终端,而是一整套能被别人复核的判定物。
