跑分刷新之后:处理器 IP 从能跑到敢用还差三层验证

一、纪录刷新证明的是“能跑”,不是“敢用”
有一条消息值得从工程角度拆开读:国内某处理器 IP 团队在行业峰会上表示,要让相关架构走过量产的深水区;据公开报道,该团队一款核心曾以 3.2GHz 主频、在某整数基准上突破 70 分,刷新了这一架构的性能纪录。这句话要先限定清楚:主频与分数只是公开报道里的转述,它们不是我们做判断的依据,也不该是客户评估的起点。纪录证明的是“在特定条件、特定负载、特定硅片上跑得动而且跑得更快”,而“敢不敢把它放进正在交付的产品”是另外一组问题。
客户来问我们要不要把服务、边缘网关或者工业终端的软件栈迁到一个新架构上时,我们把评估清单按验证层来排,不按主频排。层有三条:工具链与板级支持;长稳与批量一致性;现有软件能不能原样搬过来。顺序不是随便定的。第一条不过,第二条根本没法测,因为没有可用的调试与构建手段;第二条没过,第三条的移植成果随时会在批次差异和工况边界面前作废。我们见过的多数“架构评估做完就搁置”的案例,原因都不是性能不够,而是三层里至少有一层的答案是“不知道”。
二、第一层:工具链决定现有工程流程能不能沿用
编译器不是“能编出二进制”就算合格。要看的是配套关系:哪个编译器版本对应哪一版运行时库与语言标准支持,优化选项里哪些真正生效、哪些是空转的占位参数,链接器与目标二进制接口是否和现有产物兼容。同一份源码在两个编译器版本上给出不同结果,是移植期最常见的排查陷阱之一;解决办法不是靠工程师的记忆,而是靠一份写明的版本兼容矩阵。
调试与性能分析的可用度比编译器更容易被低估。断点、反汇编、寄存器与内存视图是否可用,远程调试探针在高负载下稳不稳定,采样工具能不能给出可信的调用栈与热点归因——这些决定的是出问题时定位要几天。跑通一个示例时一切看起来正常;真要查一个偶发的计算错误,没有可用的分析手段就只剩二分注释代码这一条路。
内核与驱动这一格看的是明确性:用的内核版本与补丁基线写不写得清,常见外设(网络、存储、串口、看门狗、中断控制器)有没有可用实现,厂商自己维护的那套补丁离上游有多远。离得越远,长期维护越贵,因为每一次安全修补都要重新做一遍适配与验证。
板级支持包与参考设计是“上电即用”的证据,要看电源时序、时钟与复位结构、外设地址映射,以及一份可复现的启动验证记录。构建系统决定改造范围:交叉编译的工具链描述文件、三方库的构建配方、容器镜像与流水线脚本能不能沿用现有流程。能沿用是几天的工作,不能沿用就是一个排期。判据其实很朴素——列出“现有工程里哪些环节要改脚本”,每改一处就是一项成本。
三、第二层:长稳与一致性测的是分布,不是单点
开发板上跑通一次,回答的是“这一片、这一个条件、这一次行”。批量进产品要回答的是分布问题。
温度与电压边界是基础项。频率与工作电压都不是常数,而是有一组工作点:高温角点和低温角点上还能不能维持承诺频率,电压下探时出现的是降频还是计算错误。这两个表现的责任差别很大——降频是可预期退化,计算错误是可静默的数据损坏。长时间负载下的频率行为更值得完整记录:热积累到什么时候开始限频、限频是平滑曲线还是台阶、恢复条件是什么、反复升降温以后行为是否可重复。这类数据要连续跑几十小时才浮得出来,而它直接决定产品端散热设计与降级策略怎么做。
批量一致性对应筛选与分档。同批器件之间的差异有多大、要不要按频率档位出货、分档判据由谁定、客户能不能拿到分布数据,这些决定的是产品线上会不会出现“同一个型号两种表现”。
失效模式与可诊断性既是技术问题也是责任问题。要区分两种失效:一种是立刻停住、系统能发现的;一种是安静地给出略微不对的结果、系统发现不了的。后者在长链路里危害最大:一台设备持续输出偏差数据,直到下游报表或者控制动作出错才被追溯回去。判据落在硬件有没有内建可检出的错误机制、软件能不能把检出的错误暴露出来而不是被吞掉,以及这些能力是否在默认配置里打开。
四、第三层:移植工作量按依赖树层数来估
软件可移植性是最容易在报价与排期里消失的一层。我们的做法是让客户按依赖树自己数一遍:直接依赖有多少个,每层的传递依赖有多深,其中多少是纯源码可以重新编译的,多少带着平台相关的构建脚本和汇编片段,多少只有闭源二进制可用。最后这一类是硬阻塞:它不取决于我们的工作量,取决于对方是否愿意提供这个包。
指令级优化要单独立项。原实现里的手写汇编、内联汇编、编译器特有扩展写法,要么重做,要么退回通用实现。这项的成本不是“能不能跑起来”,而是“跑起来以后掉的那截性能补不补得回来”。向量与扩展指令要看实际可用性:硬件提供、编译器支持、库函数支持、生态写法收敛是四件不同的事,缺任何一件就只能写一次性的手工代码,而手工代码要跟着版本一起维护。三方库还要区分功能等价与行为等价——同一家库在不同平台上默认参数不同,差异最后会体现在业务指标上,这类问题在验收阶段最难解释。

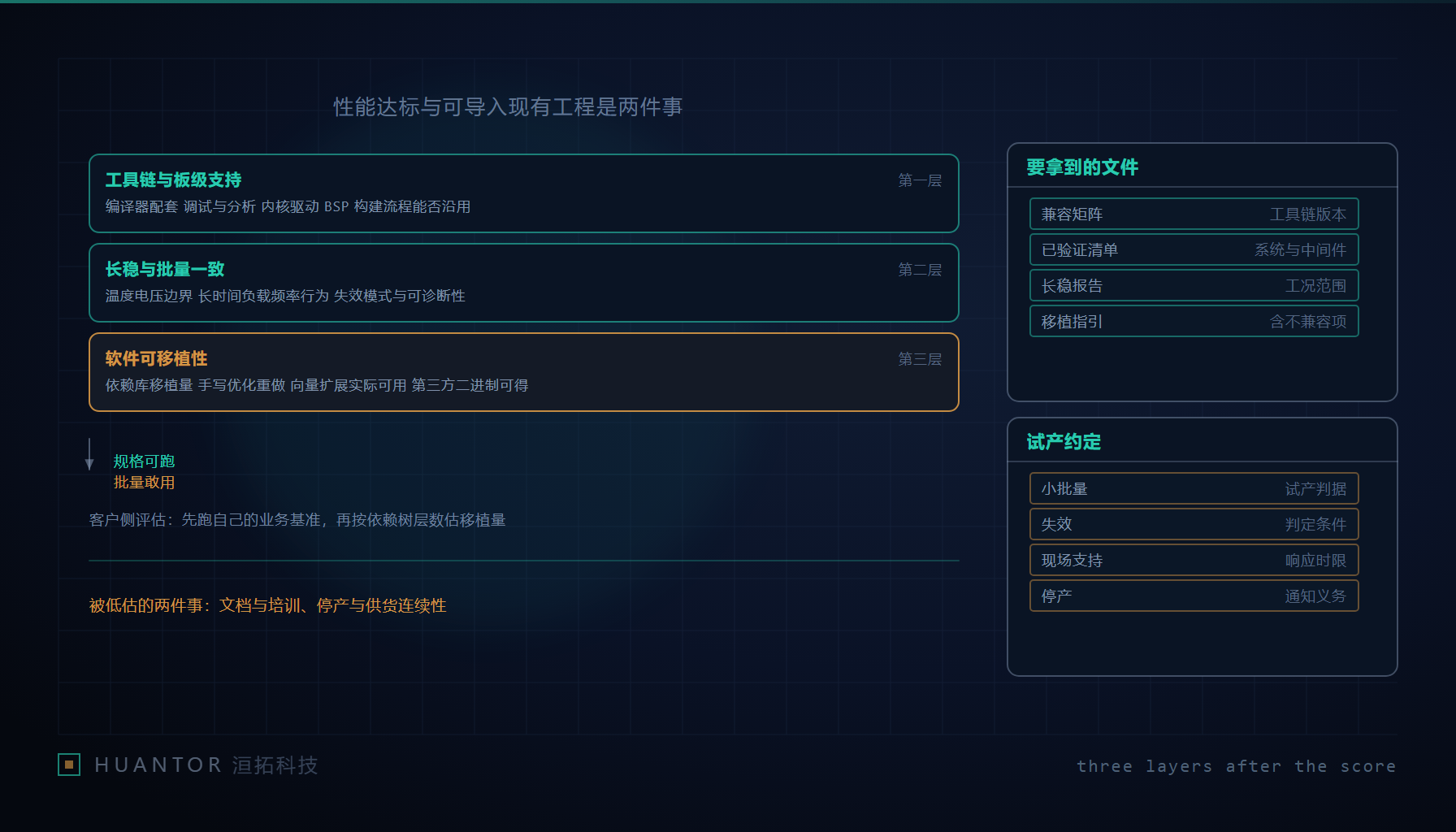

五、核心交付物:三层验证、判据与需要的文件
| 验证层 | 检查项 | 通过判据 | 需要对方提供的文件 |
|---|---|---|---|
| 工具链 | 编译器与运行时版本配套 | 指定版本组合下全量构建可复现,优化选项生效可验证 | 版本兼容矩阵 |
| 工具链 | 调试与性能分析 | 偶发问题能在可接受时长内定位到函数与指令级 | 调试探针说明、分析工具清单 |
| 工具链 | 内核与驱动 | 内核版本与补丁基线写明,所需外设驱动可用 | 支持设备清单、补丁基线说明 |
| 工具链 | 板级支持与参考设计 | 按文档操作可稳定启动,无需口头知识 | 参考设计、上电验证记录 |
| 工具链 | 构建系统与依赖管理 | 现有流水线改动项可枚举且有工作量估计 | 交叉构建配置样例 |
| 长稳 | 温度与电压边界 | 角点条件下无计算错误,退化形式可预期 | 边界测试报告 |
| 长稳 | 长时间负载频率行为 | 限频时机、台阶与恢复条件可重复 | 连续负载曲线数据 |
| 长稳 | 批量一致性 | 分布数据可拿到,分档判据双方一致 | 筛选与分档规则 |
| 长稳 | 失效模式与可诊断性 | 失效以可检出形式呈现,检出机制默认开启 | 失效模式说明与诊断接口文档 |
| 移植 | 依赖树与二进制可得性 | 每一层依赖都有可行的重编或替代路径 | 已验证操作系统与中间件清单 |
| 移植 | 指令级优化与向量扩展 | 需重做的优化项数量与性能缺口有估计 | 移植指引与已知不兼容项 |
| 移植 | 回归覆盖 | 自有业务基准在新架构上有完整回归结果 | 业务基准用例与相对变化表 |
六、评估动作、交付清单与两件常被低估的事
客户侧的动作应当先于任何性能讨论。第一,跑自己的业务基准,而不是拿公开分数当结论;公开分数负载的构成与我们的负载几乎从不重合。第二,把移植工作量按依赖树层数估一遍,估不出来的那部分要标成风险而不是空白。第三,要求对方提供参考设计与长稳报告,不接受只有启动视频的开发板演示。第四,在试产协议里约定失效判定条件:什么现象算失效、静默错误算不算批次不合格、筛选成本谁承担、小批量到什么规模才允许下正式订单。
供应商侧应当准备的交付物,其实和上面那张表一一对应:工具链版本兼容矩阵、已验证的操作系统与中间件清单、移植指引与已知不兼容项清单、现场支持的响应时限与升级路径。这四样齐不齐,是我们判断对方是“做了一个核”还是“准备做量产”的最快方式。
还有两件被系统性低估的事。一是文档与培训:工程师第一次接触新架构时的上手路径,决定了前几个项目的风险密度;文档缺位的代价不会出现在评估报告里,会出现在项目中期的人员抽调上。二是停产与供货连续性:软件产品的生命周期常常长于一次流片周期,要提前约定变更通知、最后一批供货的告知方式与长期支持版本。这两条在我们签的协议里都会写成条款,而不是口头承诺。
洹拓科技做这类架构评估时,习惯把结论写成三句话:哪一层已经过了、哪一层还缺文件、哪一层缺的是判据。缺文件可以等,缺判据要重做。跑分能刷新,是团队能力;敢用,是工程纪律。
