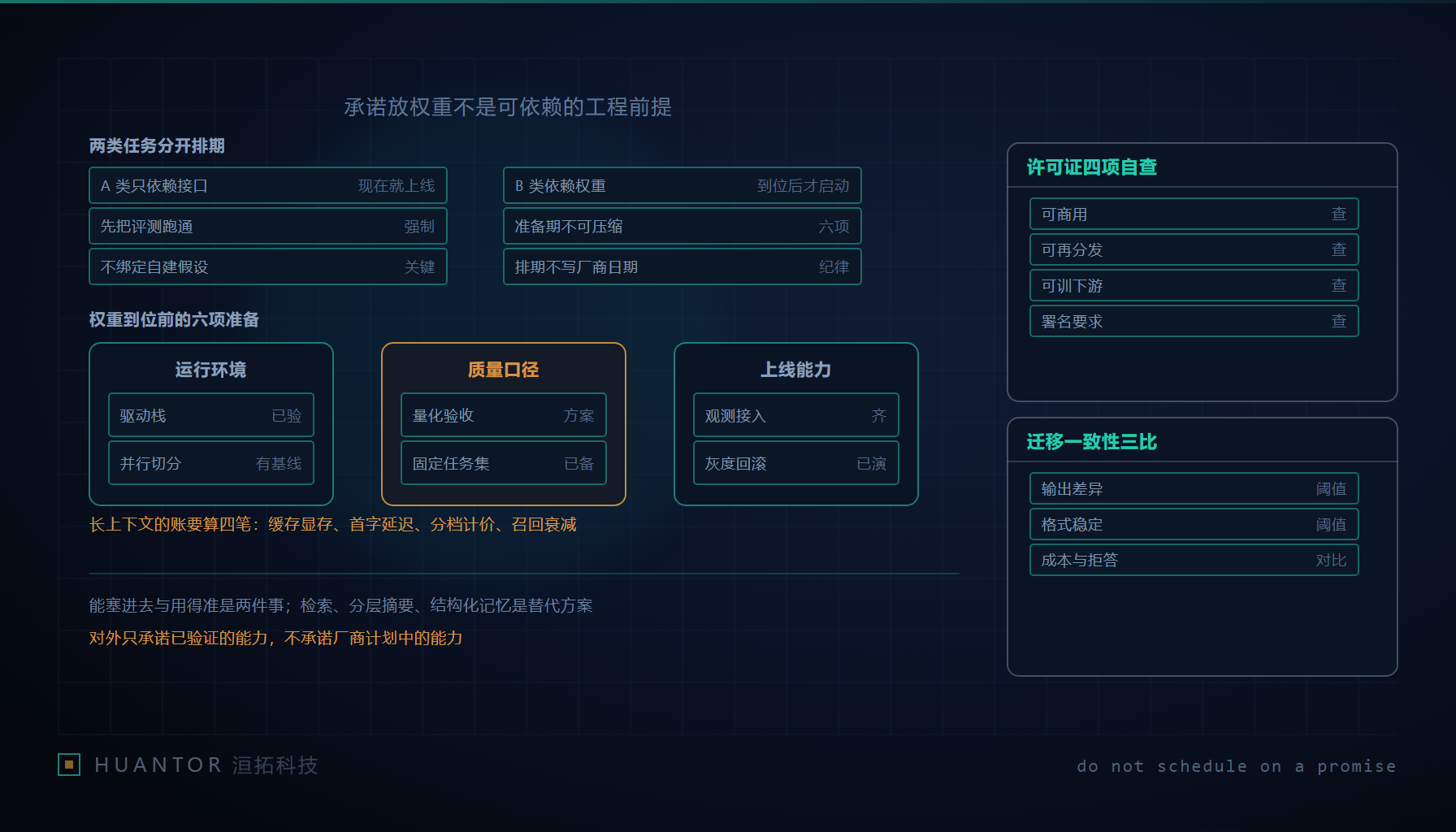

两条并行的通道通向同一张图纸,一条是已经接好管线的租用服务,另一条是尚未开箱的本地机柜

一、把外部时间表当锚点,等于把不可控项写进对客户的承诺

据公开报道,一款新旗舰模型上线并同步推出高速版本,官方把上下文窗口标到百万级,同时承诺在此后一段期限内放出完整模型权重;另有报道称这一代在上一代基础上增加了后训练算力,并在数百种下游任务上做联合强化学习。这些说法与数字都不是本篇判断的依据。本篇只处理一个工程问题:当一个模型先以接口形态可用、权重稍后才到,自建排期应该怎么切。

我们在私有化交付里踩过这类坑。方案评审时把“权重会放出”写进技术前提,项目计划里给它留一个里程碑,于是整条自建的排期就挂在了别人的日历上。真去核对时发现三件事同时不确定:权重什么时候到;到的那一版是否完整——分片文件、配置文件、分词器与对话模板、量化工具链是否同步放出;许可证允许我们把它用到什么程度。

先接口后权重这种安排,对企业的影响从第一天就生效,不会等到权重那天才开始。四项影响要提前摊开:数据的出境与留存策略决定了哪些任务在等待期只能跑脱敏版本;成本结构从按调用付费变成按持有付费,闲置也计入;可定制范围打开了微调与量化,同时把精度验收义务揽回了自己身上;对外承诺的周期被拉长,因为上线时点不再由合同决定。

结论写成一句话就够:外部事件可以当机会,不能当前提。凡是压在“权重放出”上的承诺,都要改写成“权重到位后若干周内可交付”,而这个“若干周”必须有实测依据,不能拍脑袋。

二、先用三问定归属,再把任务切成 A、B 两类清单

三问的顺序不能颠倒,第一问就把范围划死。

第一问:哪些能力必须落在自己机房。判据是硬的——原始数据不得离开客户网络且合同或监管写明;需要在受控网络内出具可复核的推理记录;必须做微调或量化到自有硬件;对时延与可用性有写进合同的约束。四条里占一条就归入此类。

第二问:哪些可以长期用接口。判据同样要具体——任务标准化、失败可重试且不产生真实副作用、不接触客户原始数据、单位成本随量线性可预测、供应商更换成本已被网关隔离。这类不要自建,自建只会把成本从可变变成固定。

第三问:哪些是“暂时用接口,但必须能迁”。这一类最危险,因为它既承担接口形态的数据限制,又要为将来投入。它必须被显式登记成一个待迁项,有触发条件和责任人,否则默认结果永远是“先这样用着”。

登记表的字段建议:能力名称、归属判定(必须自建、可长期用接口、待迁三选一)、判定依据(写合同条款或监管要求的出处,不写“大家都这么做”)、当前形态、目标形态、迁移触发条件、责任人、下一次核对时间。

A 类任务只依赖接口,现在就上线。上线前有一件必须做完的事:把接口契约跑通并固化。包括所有调用走统一网关且模型标识写在配置而不是代码里;超时、重试与幂等策略按任务类型分档;结构化输出有解析失败的兜底分支;每次调用的输入摘要、参数、返回码、耗时、token 数与模型标识落库,能事后重建;评测任务集与固定输入集已版本化,接口侧的基线已经量出来。

B 类任务依赖权重与运行环境,权重到位才启动。它在等待期的合法产出物只有一个名字,叫准备完成度,不叫效果。建议给每条 B 类任务定五级:未启动、环境已验证、基线已跑、精度验收方案已定、灰度与回滚方案已演练。

三、权重到位前的六项准备,没有一项能在等待期结束后再补

这六项的耗时取决于验证本身,与权重在不在手里无关。等权到了再开始做,等待期结束只会变成第二段等待。

准备项 完成判据 为什么压不掉
硬件与驱动栈适配 目标卡型在真实机房跑通最小推理样例,内核、驱动与算子库版本已入档 权重到了才发现某个算子不支持,损失的是几周而不是几天
推理框架与并行切分基线 至少一套框架在同批输入上的吞吐与时延曲线已测,切分方案已定 换框架等于重测精度,事后补会推翻前面的结论
量化与精度验收方案 量化档位、评测集、允许偏差与判定人已书面确定 没有验收方案,交付时无法证明量化版本可用
评测任务集与固定输入 输入集含边界样本且带版本号,解码参数与随机种子固定 两边跑出的差异无法归因,讨论会退化成感受之争
日志与观测接入 每次调用记录长度、首 token 时延、缓存命中与单位成本 成本与性能问题只在数据里可见,事后无法回补
回滚与灰度策略 分流开关可用,回退耗时经过实测而非估算 自建上线初期必然有回退需求,现场想策略一定来不及

四、百万级窗口要算四笔账,“塞得下”与“用得准”是两项验收

官方给出的窗口数字是一个能力声明,不是一笔预算。要把四笔账算出来才敢写进方案。

第一笔是并发账。注意力键值缓存随输入长度增长,长上下文直接压低可承载的并发数。要测的不是最大长度,而是“输入到某个长度时并发掉到多少”这条曲线。第二笔是时延账。长输入的预填充时间显著拉长首 token 时延,必须按长度分档看分位数,不能用平均值。第三笔是价格账。按输入长度分档计价时,用真实长度分布算月成本,不要按窗口上限估,那是最坏值而不是期望值。第四笔是有效召回账。把同一条关键信息分别放在输入的开头、中部、结尾,测各位置的抽取准确率,中部最容易丢。

验收要分两步,各出一张结论。“塞得下”这一步只测机械可用性:不截断、不报错、计费口径与官方说明一致、多轮拼接不越界。“用得准”这一步按位置与干扰样本量分档测准确率与格式稳定性。两步混在一起做,最后会得到一个既不能定位问题也不能对比成本的数。

长窗口也不是唯一选项,四类手段各有边界。

  • 检索增强:适合知识密集且片段可切分的任务;当片段之间强依赖时效果不如长窗口。
  • 分层摘要:适合跨会话与跨批次的长流程;有不可逆的信息丢失,必须保留原始片段的位置引用。
  • 结构化记忆:适合实体与状态字段稳定的场景;自由文本在字段化时容易变形。
  • 长窗口:适合一次推理里需要全局一致性的任务,例如全篇合同条款交叉核对、大型代码库的跨文件定位。

一个可执行的原则:不要用窗口上限去反推产品功能。功能边界要由“已验证的长度档位”决定。

五、许可证四项自查,与迁移一致性的判据

权重到位不等于可以随便用。四项要在启动 B 类任务前查清并留书面记录。

能否商用,注意要区分“内部使用”与“用其输出对外提供服务”这两种商用;能否再分发,集团内多个法人主体之间共享、交由云厂商代运维是否构成分发;能否用于训练下游模型,包括蒸馏与用它生成语料;署名与声明义务,界面、文档与对外材料上需要写明什么。做法是出一页纸,逐条标注原文位置,交付与法务双方确认后归档进项目资料库,不要依赖某个仓库里说明文件的记忆。

迁移一致性要提前设计成一次可比对实验,而不是上线后的观察。同一任务集在接口形态与自建形态各跑一遍,记录这些字段:任务号、输入哈希、解码参数与随机种子、格式合规率、关键字段一致率、拒答率、单位成本、第九十五分位时延。

差异到达阈值时不要临时吵。事先定两件事:哪些任务必须逐字段一致,涉及金额、期限、条款引用的结构化输出属于此列;哪些允许漂移,开放式文案与草稿生成属于此列。然后用“业务是否可接受”和“差异是否可复现”两轴做决定:继续用接口、按任务类型混合路由,或以自建为主、接口做兜底。混合路由的前提是网关侧有按任务分流的配置能力,这一项要在 A 类阶段就实现。

六、对外只承诺已验证的能力

给客户的方案里,能力要分三档写:已验证并可用,附验证方式与适用范围;已完成准备但未验证,附启动条件与预计周期;依赖外部事件,只写触发后的响应动作,不写时点。这三档混写是私有化项目最常见也最贵的失误,因为客户会按最乐观的一档排自己的计划。

验收单上也建议把这一点钉死:自建部分的验收判据只列已在本地跑通的项目,厂商计划中的能力不进验收清单。如果客户明确要求把未来能力写进去,那就把它作为独立的一条服务承诺,配负责人与重新评估节点,不与当期交付绑定。

洹拓在项目评审里加过一条硬规矩:任何引用外部时间表的排期,都必须同时写出“这段等待期我们做什么、做完达到哪一级准备度”。写不出来的条目,不许进计划。这条规矩的效果很直接,等待期变成了准备期,权重到位那天,项目才真的有一条起跑线。
