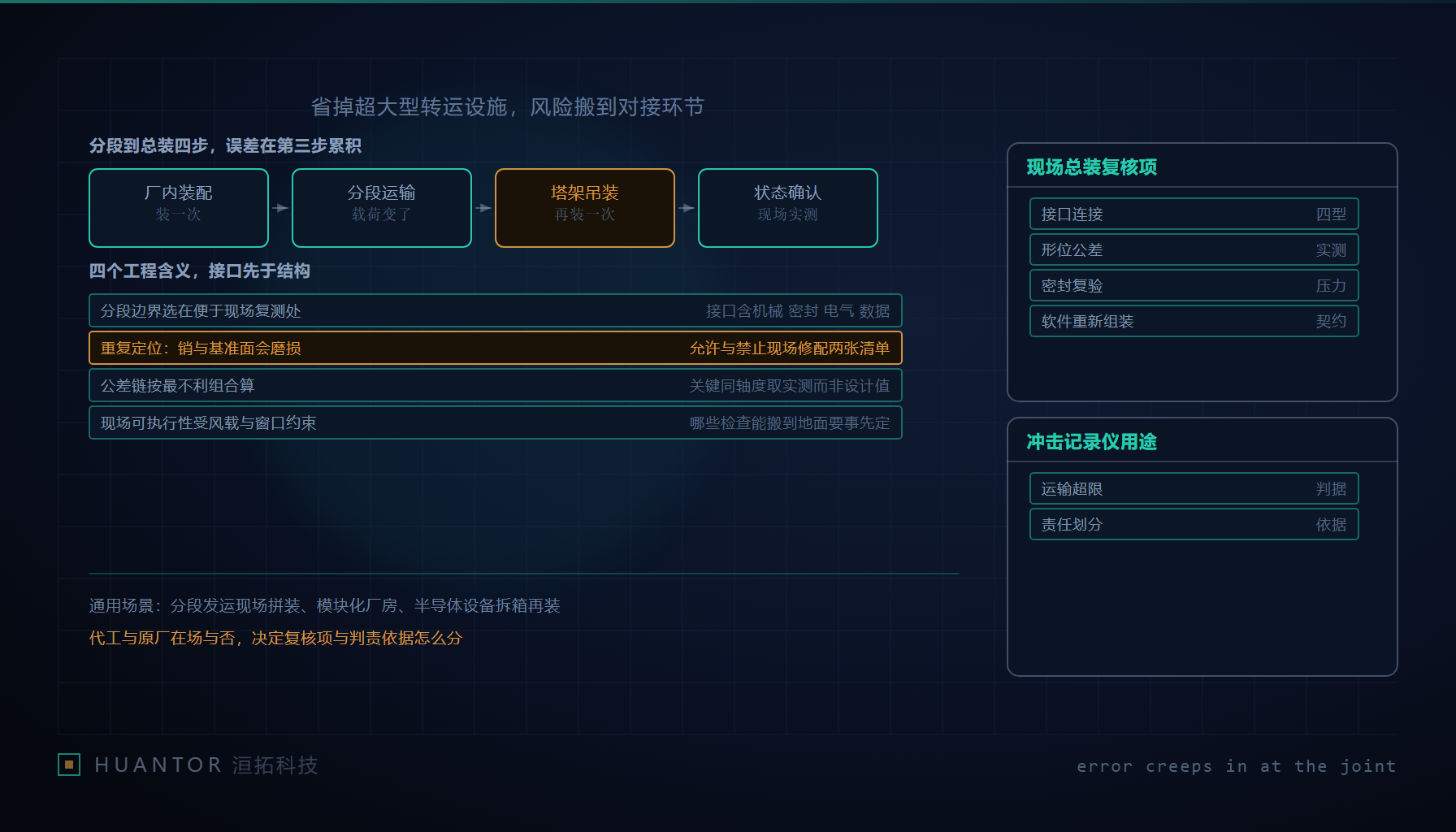

五十米长的箭体不整体运:分段垂直总装的接口与复核项

一、省掉转运设施,换来对接责任
据公开报道,长征八号甲在海南商业航天发射场执行一次发射任务时,并未整体转运,而是把芯一级与助推器组合体、芯二级和星罩组合体分批垂直运往发射区,再由塔架吊装成完整箭体;报道给出的箭体总高度是 50.5 米。这些数字只是背景,不是本篇的论据,它的接口形式与工艺细节也不在任何工程文章可以推断的范围内。可推断的是这类做法的一般结构:整体转运需要超大型转运设施、超长道路与极端苛刻的气象窗口,分段运输把这些成本压下去了,代价是把一次总装拆成了两次——厂房里装一次,现场再装一次。风险的重心因此从运输环节移到了对接环节。对任何做大型装备、模块化厂房、半导体设备交付的团队来说,这是同一个命题:分段边界怎么定、拆开的东西怎么在异地装回同一个精度、装完之后凭什么说它合格。
二、接口先于结构:分段边界要同时服务制造和复测
传统做法先画产品结构,再在结构上找切口;分段垂直总装的顺序要反过来,接口定义先于结构划分。理由很直接:切口一旦定下,两侧就分属不同的制造批次、不同的运输工装、不同的测量基准,而现场唯一能把它们重新变成一个整体的东西,就是接口。
分段边界要选在既便于制造、又便于现场复测的位置。便于制造意味着切口落在工艺成熟的截面形式上,尽量避免把复杂结构本身切成两半;便于现场复测意味着切口两侧都留得出可测的点,接合完成后能用现场手段验证几何关系,而不是“装了就是对的”。接口定义必须覆盖四类连接,缺任何一类都会在总装现场变成临时决定。
| 连接类型 | 定义里必须写的内容 | 现场验收方式 |
|---|---|---|
| 机械连接 | 基准面与定位元件、紧固顺序与预紧要求、可达工具空间 | 力值与顺序记录、几何复测数据留档 |
| 密封连接 | 密封面形式与粗糙度要求、密封件安装方向、耐压验证件 | 目视与检漏记录、保压过程曲线 |
| 电气连接 | 触点定义与屏蔽要求、走线与应力释放、接地连续性 | 通断与绝缘测试、标识一一核对 |
| 数据连接 | 通道定义、时序与协议约定、接口测试端口 | 通道逐个联试、留取原始报文 |
机械与密封通常在现场最紧张,因为它们直接决定几何关系;电气与数据容易被当成“接上就好”,实际最该在总装后做一次完整复核,因为运输与吊装过程会改变连接状态。
三、重复定位:同一基准要在两个场地各自成立一次
厂房里的定位靠的是工装与平台,现场靠的是塔架与吊具。两次装配的基准体系不同,重复定位精度就是这条路线上最贵的东西。影响它的因素大致四类:定位元件的磨损——每一次对接销与配合面都会带走一点材料,多次使用后间隙扩大;基准面的清洁与磕碰——现场一粒砂、一处毛刺就能改变贴合状态;温度变形——构件在日照下与阴影下的温差会造成可测的尺寸漂移,大直径薄壁结构尤其明显;重力变形——同样的构件在卧式与立式状态下挠度不同,装配状态改变时“零位”本身会移动。
做法是把修配权限提前分成两张清单。允许现场修配项:不影响接口定义与受力路径的调整,如垫片分组选配、局部清洁与去毛刺、非关键面的间隙调整。禁止现场修配项:任何改变接口几何、受力面性质、密封结构、预紧定义的动作。两张清单要在总装方案批准时同时批准,现场只有按单执行的权力,没有临时判断的权力。没有这份区分,现场会出现一种看似勤劳实则危险的行为——用锉刀解决所有对不上的问题,而每一次锉削都在悄悄改写厂房里那次装配的验证前提。
四、误差累积:公差链要按最不利组合算
分段越多,公差链越长。多个对接环各自的圆度误差、轴向窜动与径向偏移,会沿箭体方向逐段传递并叠加,最终体现在关键结合面的同轴度与垂直度上。这里有一条容易犯的算法错误:按平均偏差估算总误差。平均意味着各段误差方向随机且相互抵消,而装配里的实际情形往往是同向的——同一个基准体系下的偏差有共同来源,它们不会互相抵消。工程上应按最不利组合核算,同时用实测数据把链条收敛回来。
关键同轴度与垂直度必须取现场实测值而不是设计值进入后续判断。落地做法是定一条明确规则:每一段对接完成后立即实测若干约定几何量,把数据交回设计与工艺侧,由它判断下一段的允许范围是否变化。也就是说,后续工序的允许值是“上一段实测出来的”,不是图纸上印好的。这要求现场具备可执行的测量手段与数据回传通道,还要求测量人员的资质与测量器具的状态本身被记录。反过来,如果总装记录里只有“合格”两个字,没有任何数值,那这份记录在后续任何一次追溯中都不具备解释力——它无法回答“当时离上限还有多少余量”。
五、现场可执行性:工序设计被窗口和环境绑住
现场总装与厂房总装的第三个体质差别是约束多。吊装次数每一次都有成本与风险,方案要把次数压到最少,并把每一吊的路径、就位方式与信号指挥固定下来。可用窗口受天气与任务节奏限制,工序顺序必须为窗口变化留出可中断点,即某些步骤做完就是稳定的,可以停下来等下一个窗口,而不是停在半空。人员资质要按动作而不是按岗位配置——高处、吊装、力矩施加、测量,各自需要持证与复核。环境条件要写进允许范围:风载影响吊具与构件摆动,雨水影响电气连接与密封面清洁,盐雾环境对未做防护的结合面有实际侵蚀,昼夜温差影响测量数据的可比性。
要把检查项按“能否搬到地面”分两类。能在地面完成的绝不放进空中:清洁与目视、零件齐套核对、连接件的预装配与润滑、密封件的安装方向确认、电气通断的出厂侧测试。必须在中途状态完成的要单独设计动作与器具,因为一旦合拢,某些复核就没有机会做,只能拆回来重做。重做路径要事先写在方案里——包括“不允许一次通过时怎么办”:谁有权判定需要拆分、拆分后哪些密封件必须更换、更换后的记录记在哪一份表格上。没有这段内容的方案,在现场会变成临时协商。
六、搬到通用工业与软件:拆箱重装的同一套问题
这套问题在别处每天都在发生。大型设备分段发运现场拼装、模块化厂房的现场合拢、海上风电与桥梁构件的对接、半导体设备到货后拆箱再装,共同点都是“离开工厂那天起,精度就得靠记录维持”。现场总装要额外谈清楚的是责任划分:原厂工程师在场与不在场,验收结论的效力不同;出现争议时,责任要看依据哪一份文档判定,所以运输记录与冲击记录仪的数据要作为交付的一部分归档,而不是随机附带的一张纸。到货后的复核项也应成文:外观与包装状态、连接件紧固状态复测、结合面与密封件状态、水平与几何位置复测、管路接线与原出厂状态的一致性核对、逐通道功能复核。
软件侧其实是同一类问题。微服务拆分后在客户环境重新组装,接口契约对应四类连接定义,部署顺序对应吊装顺序,版本兼容矩阵对应允许范围随实测数据收敛的规则,客户现场的一次重新组装对应现场总装——工厂测试全绿不代表现场能一次通过,因为组装环境换了基准。所以交付物里应当包含一份现场组装复核清单与一张禁止现场修改的约束表,把配置与密钥的改动权限明确到只能按清单执行。我们做过预制化系统的团队常有同一个体会:现场能改的东西越多,工厂里的验证越不能直接引用。分段运输把风险从道路移到对接,模块化交付把风险从产线移到现场,而洹拓在两类交付里都坚持同一句话——省掉的那道工序不会消失,它只是换了地方等你。
